多阶投产的应用
浏览:2812次 评论:0条 发表日期:2018-12-15 22:45:15作者:
Tags:
适用范围:
有多层BOM结构,下达生产任务时,自动展开多层BOM的加工单,不用手工一层层下生产任务

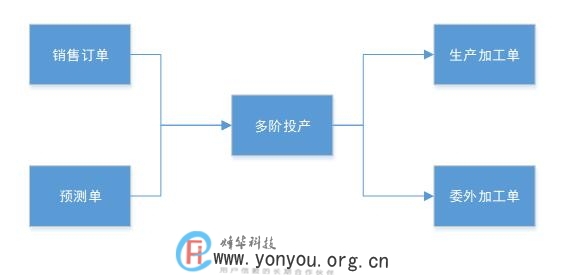

功能

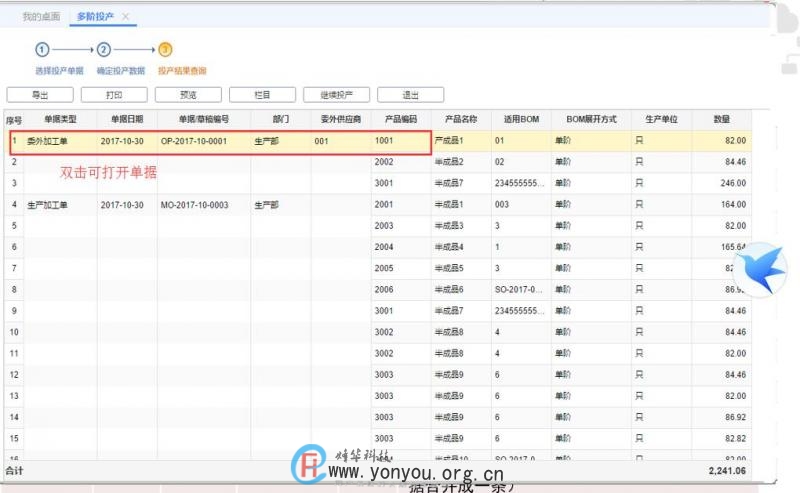

可根据销售订单、预测单多阶投产,可下达生产加工单、委外加工单
按BOM展开式,根据需求数量-可用库存,计算每阶需要下达的数量。
可用库存参数可设置

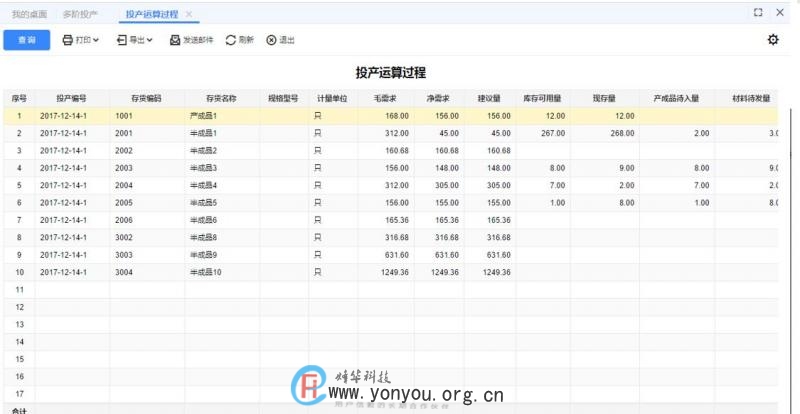

多阶投产过程:查看投产数量的计算过程


多阶投产注意事项
注意事项:
1.选销售订单/预测单带入选择投产数据时,当单据的预计交货日期/需求日期为空时,取单据日期作为需求日期
2.取日期前可用量:当取日期可用量中的日期取值为空时,这部分数据计算时不考虑。例如:采购订单、进货单表体预计到货日期为空,则不纳入计算范围。
3.销售订单明细行必须一次下达,不支持多次投产。可用量中包含加工单的量时,一张订单多次投产时,可用量无法扣除上次的量。比如销售订单100,第一次投产40,第二次多阶投产时,如果投产界面按60投产,则给出的建议量为20(60-40),所以不要多次投产
4.多阶投产可用量分配时,是按照存货+必录自由项分配的
5.有自由项的存货,可用量参数考虑安全库存、最低库存时,按存货+必录自由项考虑。比如A存货启用自由项颜色,安全库存为10,计算可用量时,A+白色,安全库存为10;A+蓝色,安全库存为10
6.当物料清单有设置成品率时,计算建议量时直接考虑成品率
7.物料清单有设置损耗率时,计算子件半成品的需求量时直接考虑损耗率

上一篇如何查看使用的T+软件版本是什么
下一篇T+单据打印怎么去掉“畅捷通软件..

最新文章

T1记账宝忘记密码如何处理?
T3记帐报错,违反约束‘GL_mpostcond1_pk’
用友T+2020年最新报价
用友T3的价格是多少
用友软件常见快捷键
用友U816.0领域并发报价单
最新图文教程

北京用友远程维护收

T3记帐报错,违反约

医院、机关、大型企

山东客户中了[data@r

用友T+软件资产负债

T+云主机如何备份账套

用友T+备份提示磁盘

T+软件的凭证中单据

热门文章

[10-26]
[09-15]
[10-08]
[03-03]
[04-02]
[10-18]

推荐文章

相关文章

在线咨询
售后支持
  • 业务电话:010-84986180
  • 13720089039
  • 夜间值班:18910108696
  • 北京会计QQ群:6388368
